Vous avez des dizaines de projets prévus, des courts et d’autres, beaucoup plus longs. Certains peuvent même s’étendre sur plus d’une année. Vos collaborateurs travaillent tous sur des projets différents ou communs. Comment connaître la charge de travail allouée par mois, par semaine ou par période pour chacun des employés ?

Grâce à la fonctionnalité « Charge de travail » présente dans votre onglet « Projet » vous allez pouvoir savoir, analyser et ajuster la charge de travail de vos employés.

Fonctionnalité disponible uniquement dans certains forfaits

UTM Formations en ligne gestion d'entreprise logiciel

Comment configurer les informations liées à la charge de travail ?

Les graphiques en haut de la page de gestion de la charge de travail vous présentent l’information sous différents angles. Premièrement, comment le travail restant à faire en date d’aujourd’hui décroit dans le temps, ensuite comment cette charge de travail est répartie entre les divers employés, agrégée par mois, semaine et jour.

Charge de travail cumulative dans le temps :

Sur le premier graphique, charge cumulative, la décroissance du travail à faire est comparée à une décroissance théorique, c’est-à-dire si les employés travaillaient à plein temps sur ces projets.

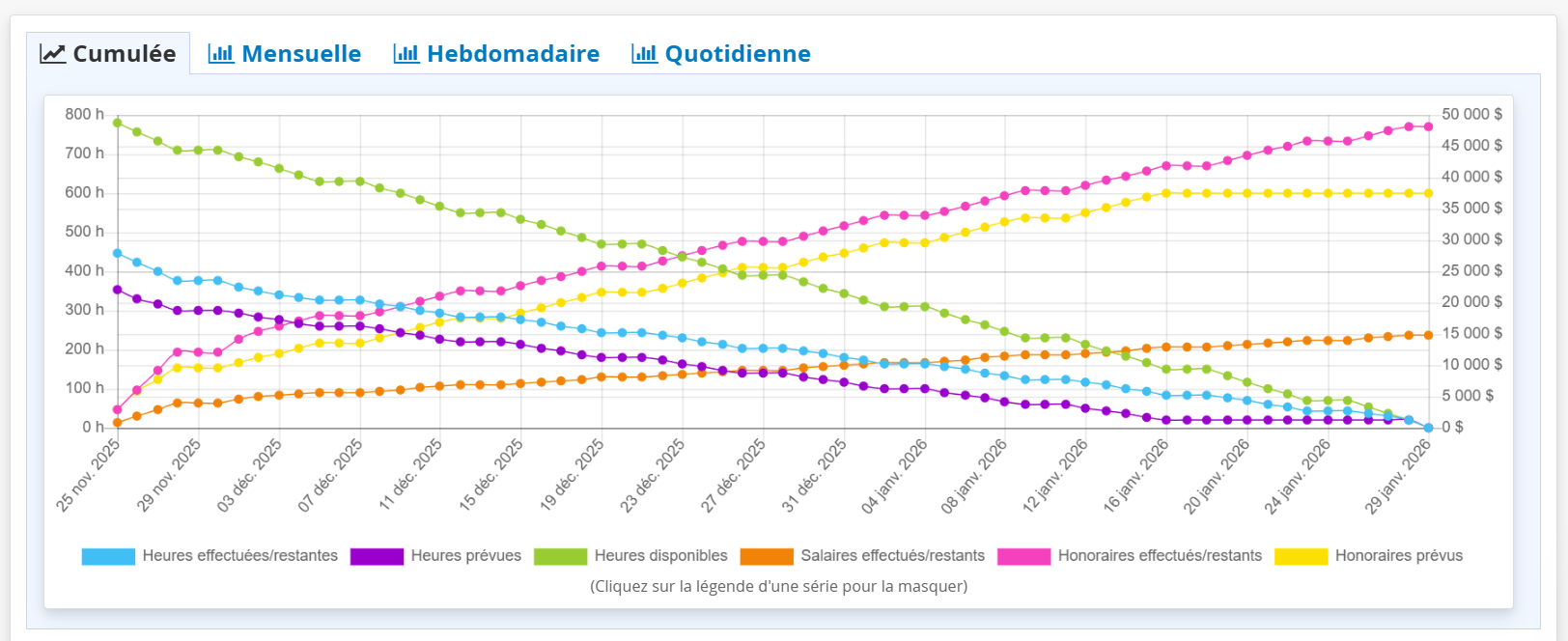

Graphique charge de travail cumulative ERP

Capacité de charge de travail des employés :

Les autres graphiques comparent la charge de travail de l’employé à sa capacité, c’est-à-dire ses heures de travail définie dans sa fiche utilisateur.

Meilleur logiciel de gestion de charge de travail

Définir le temps de travail théorique des employés :

Afin que le logiciel sache le temps de travail qui est disponible pour réaliser les projets, vous devez indiquer les horaires de vos collaborateurs.

Dans chacun des profils utilisateurs, vous devez paramétrer l’horaire.

Charge de travail théorique informations horaire

Au minimum vous devez indiquer le total des heures par semaine. Si vous remplissez également les horaires quotidiens en détail, cela vous donnera une belle visibilité sur la charge de travail quotidienne.

La date « À partir de » est très importante, si vous avez des employés qui vont passer d’un temps partiel à un temps plein ou inversement. Car cela va vous permettre d’avoir une visibilité sur les mois à venir.

Il est également possible d’ajouter directement plusieurs horaires. Par exemple, si une personne va partir en congé longue durée vous pouvez ajouter un horaire à 0 pour la période, puis ajouter son nouvel horaire avec sa date de retour.

Définir le temps de travail réel de vos projets :

La charge de travail réelle est celle que vous allez allouer dans l’onglet “Charge de travail” de vos étapes de vos différents projets. Pour cela dans la partie étape des projets, vous pouvez renseigner le temps prévu. Si vous avez converti un devis en projet, cette information sera automatiquement indiquée.

Etape des projets et temps prévu

Cette information va permettre de savoir le temps budgété pour terminer l’étape du projet. Si vous devez terminer votre projet à une certaine date, vous devez indiquer les dates de début et de fin dans chacune des étapes. Ainsi le logiciel va savoir que le temps alloué devra être réalisé dans ce laps de temps. Il va donc ensuite adapter la charge de travail en fonction des dates à respecter.

Ensuite, pour nourrir les graphiques de charge de travail, il est nécessaire de répartir le temps budgété entre les différents utilisateurs. Pour cela vous devez donc aller dans l’onglet « Charge de travail » de votre étape. C’est cette information qui sera prise en compte dans les graphiques d’analyses.

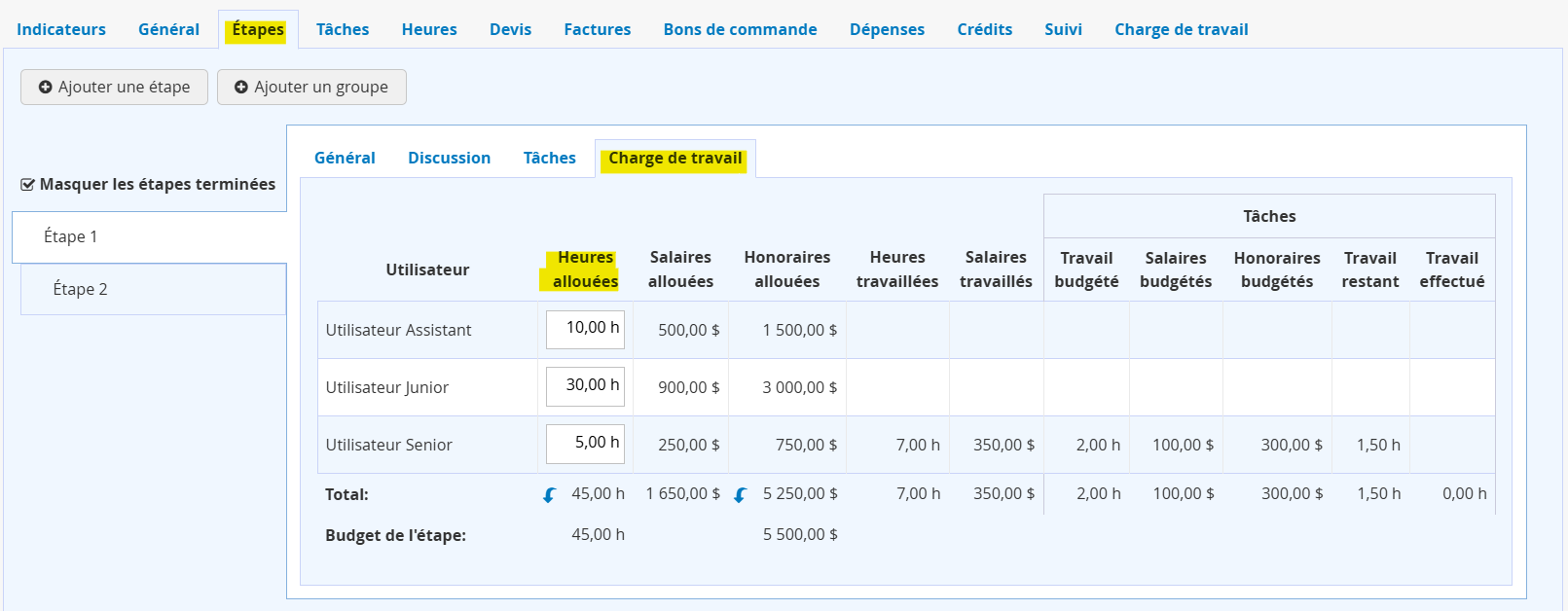

Allocation de ressources ERP

Chaque utilisateur peut mettre plus ou moins de temps à réaliser une partie de l’étape, par exemple entre un junior et un senior. Mais tout le monde n’a pas la même fonction. Allouer correctement le temps dans chacune des étapes va permettre d’avoir une visibilité globale par la suite.

Analyser la charge de travail des projets de votre entreprise :

Il y a deux manières d’analyser la charge de travail : sur l’ensemble des projets dans le but d’éviter la surcharge de travail et dans un projet en particulier afin de voir évoluer la date de fin du projet et la charge de travail sur un projet spécifiquement. Dans cet article nous allons voir la répartition sur l’ensemble des projets. Si vous souhaitez en savoir plus sur l’analyse d’un projet en particulier vous pouvez consulter notre tutoriel.

Une fois que vous avez ajouté les informations liées aux horaires et alloué le temps prévu des étapes à vos collaborateurs, vous allez pouvoir commencer à analyser la répartition de la charge de travail.

Dans un premier temps le but est de comparer le temps que vos employés ont de disponibles, c’est-à-dire leur horaire de travail hebdomadaire par exemple, avec la charge de travail qu’on leur à alloué dans les différents projets. Vous pourrez donc voir assez rapidement si une personne qui doit travailler 40h/semaine a au final 50h de prévues sur les projets. Dans ce cas, il va falloir prévoir qu’elle fasse 10h supplémentaire ou bien alloué ces 10h à une autre personne.

Le second but de cette option charge de travail est de répartir adéquatement le travail des différents projets entre vos ressources.

Les graphiques d’analyse d’allocations de ressources :

En cliquant sur le bouton « Charge de travail » de votre fonctionnalité « Projets », vous aurez donc plusieurs graphiques. Vous pouvez toujours filtrer par date pour choisir la période que vous souhaitez analyser. Ou encore raffiner à un client particulier, ou autre, en utilisant la loupe en haut à droite de la page.

L’exportation des résultats est également possible avec le bouton « exporter ».

La charge cumulative :

Vous avez deux types d’analyses : celle du temps et celle de l’aspet financier.

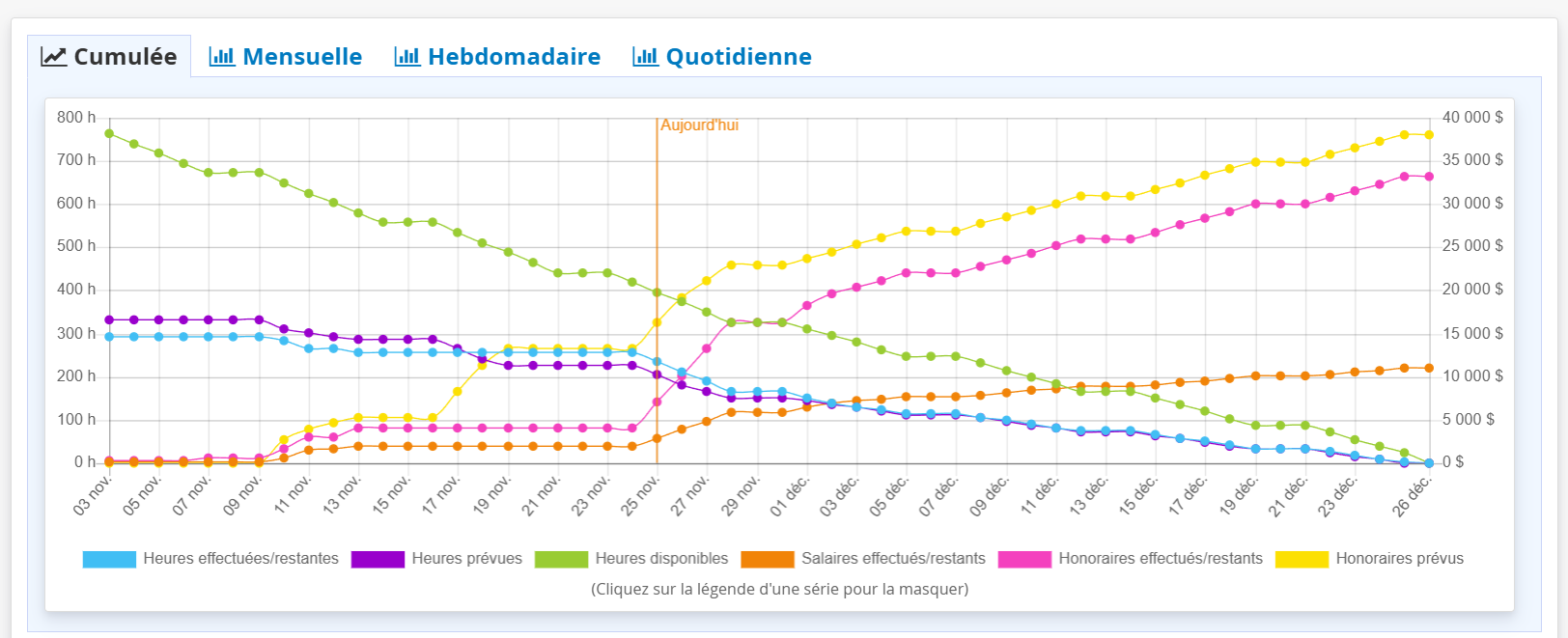

Charge de travail cumulative ERP

Analyse graphique de la répartition de la charge de travail en temps :

Vous avez trois courbes montrant la décroissance de la charge de travail totale dans le temps pour l’ensemble des utilisateurs.

  • La verte : heures disponibles dans l’onglet horaire de la fiche utilisateur. Pour notre exemple aujourd’hui il y a envrion 400h de disponible pour réaliser l’ensemble des projets par l’ensemble des utilisateurs.
  • La violette : heures prévues dans l’onglet charge de travail de vos projets. Pour notre exemple aujourd’hui il y a environ 200h à réaliser afin de terminer l’ensemble des projets par l’ensemble des utilisateurs.
  • La bleue : Représente l’avancement de la consommation des heures, avant la date du jour ce sont les heures effectuées (entrées de temps liées à l’étape) et après la date du jour ce sont les heures restantes (heures effectuées – heures prévues) réparties par rapport à la disponibilité quotidien de l’utilisateur. Pour notre exemple il reste environ 250h à réaliser pour terminer l’ensemble des projets.

Analyse graphique de la répartition de la charge de travail en monétaire :

Vous avez trois courbes montrant la croissance de la charge de travail monétaire totale dans le temps pour l’ensemble des utilisateurs.

  • La jaune : représente les honoraires prévus, c’est à dire le nombre d’heures prévus dans les étapes multiplié par le taux horaire spécifique (en fonction du choix de la méthode de facturation : par personnel, par services, par projet).
  • La rose : représente les honoraires effectués vs restants. Elle reprends le nombre d’heures de la ligne bleue multiplié par le taux horaire spécifique.
  • La orange : représente le montant des salaires effectués vs restants. Elle reprends le nombre d’heures de la ligne bleue multiplié par le taux horaire des salaires (fiche utilisateurs) de chacun des utilisateurs.

Les charges de travail mensuelles, hebdomadaires et quotidiennes :

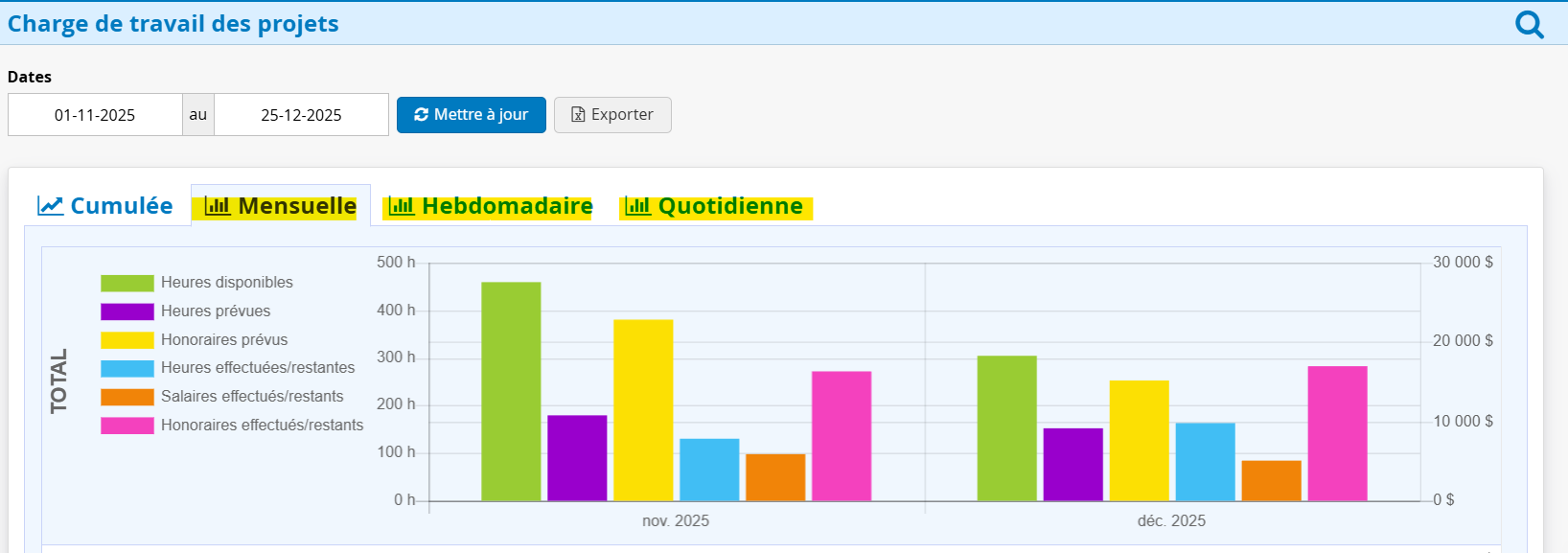

Charge de travail mensuelle hebdomadaire quotidienne

Pour chacun des graphiques, vous avez la totalité ainsi que la comparaison par utilisateur des heures planifiées (colonne verte), de la charge de travail allouée (colonne violette) et des heures restantes (colonne bleue). En un coup d’œil, vous pouvez voir qui est surchargé par rapport à son horaire planifié ou au contraire qui n’a pas son temps de travail optimisé.

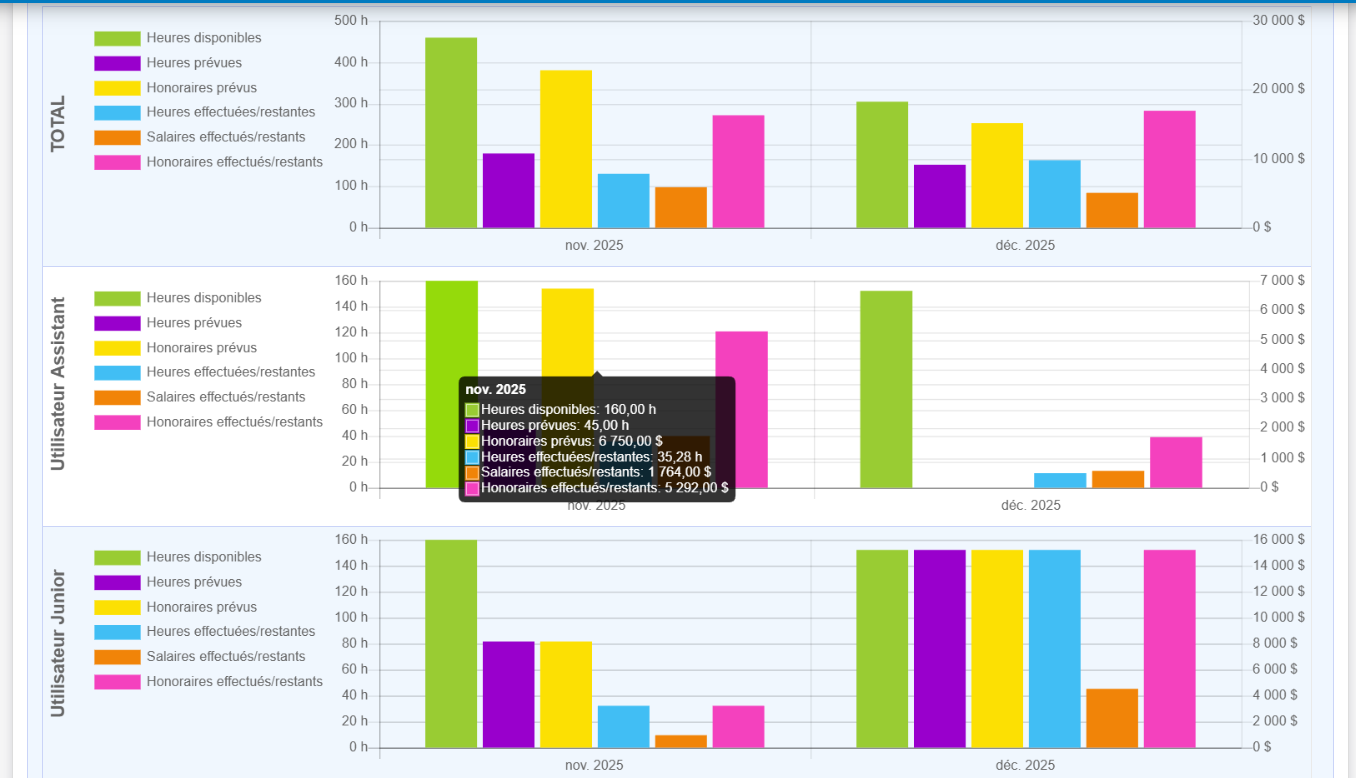

Planification de la charge de travail ERP

Vous allez donc en dessous pouvoir rectifier vos allocations de ressources.  En déchargeant certains employés, en ajoutant du temps de travail à ceux qui sont disponibles, en allongeant les dates de vos projets ou en prévoyant de faire travailler en temps supplémentaire certains collaborateurs.

Comment ajuster la charge de travail ?

Grâce aux données et aux graphiques que nous venons de voir, vous pouvez vous rendre compte que la charge de travail n’est pas adéquatement répartie. Juste en dessous vous avez avoir le détail de toutes les étapes des projets. Vous pouvez trier par colonne. Vous pouvez modifier directement le temps alloué dans chacune des étapes par utilisateurs.

Modifier l'allocation du temps prévu dans les étapes des projets

Une fois votre modification terminée, vous pourrez cliquer sur le bouton « Mettre à jour ». Vous aurez ainsi les données avec les changements que vous venez d’effectuer.

Mise a jour de allocation de temps de travail ERP

Vous avez maintenant tous les outils pour planifier et répartir adéquatement la charge de travail de vos employés sur vos projets. Cette fonctionnalité a pour but de planifier dans le futur les projets. Mais également, d’avoir une vision macro sur le travail de vos ressources. Vous souhaitez plutôt avoir un suivi de la réalisation et une vision micro? Dans ce cas, vous devez, en complément, utiliser la charge de travail par tâche avec l’aide des sprints.

Vous souhaitez en savoir plus sur l’intégralité des options liées aux fonctionnalités de projet et de tâches ? N’hésitez pas à consulter nos tutoriels.

Kiwili est un ERP en ligne tout-en-un, conçu pour simplifier la gestion complète de votre entreprise. Ce logiciel de gestion SaaS regroupe tous les outils essentiels : facturation, devis, comptabilité, gestion de projets et feuilles de temps.

Accessible partout, Kiwili vous offre une solution centralisée et intuitive pour gérer efficacement toutes les activités de votre entreprise.
